Cât Durează Renovarea unei Băi? Calendar Zi cu Zi
„În câte zile e gata?” este, din experiența noastră, prima întrebare pe care o pune un client care renovează baia — înaintea celei despre preț. Este o întrebare corectă: pe durata lucrării, o gospodărie cu o singură baie își schimbă complet rutina, iar diferența dintre șase zile și trei săptămâni este una reală.
Răspunsul scurt: o baie standard de bloc, de 3,5–4,5 mp, se renovează în 6–8 zile lucrătoare. Răspunsul lung merită citit, pentru că explică de ce acest interval nu poate fi comprimat oricât ai fi dispus să plătești și ce anume, în schimb, îl poate dubla.
Calendarul unei băi de bloc, zi cu zi
Iată desfășurarea reală a unei lucrări tipice — o baie de 4 mp cu circa 18–20 mp de perete, într-un apartament de bloc construit între 1970 și 1990.
Ziua 1 — Desfacere și evacuare
Se demontează obiectele sanitare, se sparge placarea veche de pe pereți și pardoseală, se îndepărtează șapa degradată acolo unde este cazul. Molozul rezultat dintr-o baie de 4 mp înseamnă între 800 kg și 1,2 tone, ambalat în saci și scos în aceeași zi. Aceasta este și ziua în care aflăm ce se ascundea sub placarea veche — și, dacă apar surprize, ziua în care le comunicăm, nu la jumătatea lucrării.
Ziua 2 — Corectarea suportului
Pereții băilor de bloc au frecvent abateri de verticalitate de 2–3 cm pe înălțimea camerei. Se aplică tencuiala de îndreptare, iar pardoseala se nivelează cu șapă de reparație. Fără această etapă, rosturile faianței ies vizibil strâmbe și ultima placă de sub tavan trebuie tăiată în pană. Este cea mai des sărită etapă de către executanții care promit termene de trei zile.
Ziua 3 — Hidroizolație și uscare
Se aplică hidroizolația lichidă bicomponentă în două straturi, cu bandă elastică la colțuri, la racordul perete-pardoseală și în jurul tuturor străpungerilor. Între straturi există un timp de uscare obligatoriu, iar după al doilea strat se așteaptă minimum 24 de ore înainte de montaj. Această zi nu se poate elimina. O hidroizolație peste care se montează prematur nu își face treaba, iar problema apare abia peste doi ani, la vecinul de dedesubt.
Aveți nevoie de un specialist în montaj gresie și faianță?
Solicitați o evaluare gratuită — vă răspundem în 24 de ore cu un deviz scris, fără obligații.
Zilele 4–6 — Montajul propriu-zis

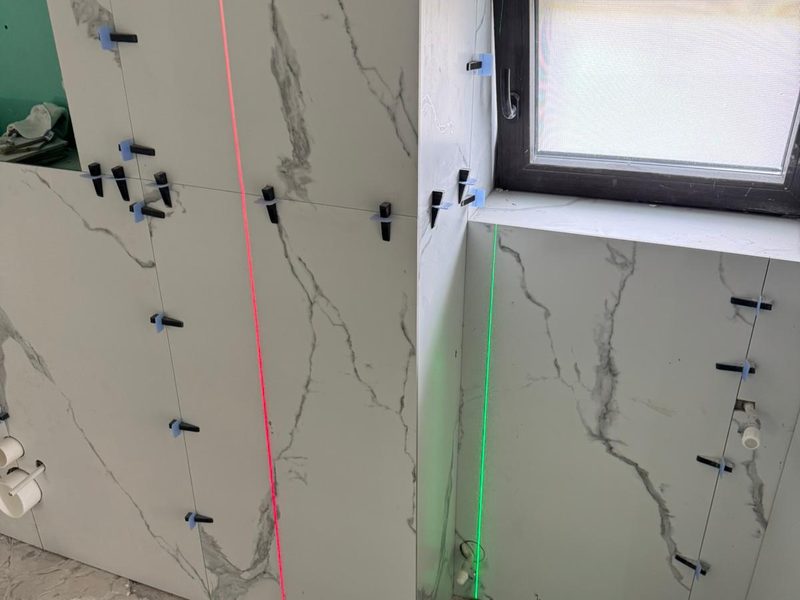

Se începe cu faianța de pe pereți, de jos în sus, pornind de la un trasaj calculat astfel încât plăcile tăiate să ajungă în colțurile mai puțin vizibile. Apoi se montează gresia pe pardoseală. Un montator experimentat acoperă 8–12 mp de perete pe zi la format standard; la format mare, ritmul scade la 5–8 mp, pentru că fiecare placă cere verificare individuală a planității.
Ziua 7 — Rostuire, siliconare, curățenie
Rostuirea se face după minimum 24 de ore de la ultima placă montată — adezivul trebuie să fi făcut priză, altfel plăcile se mișcă. Se aplică chitul, se curăță excesul, apoi se siliconează colțurile și racordurile. Silicon, nu chit, în toate zonele unde două suprafețe se întâlnesc în unghi: acolo materialul trebuie să fie elastic.
Ziua 8 — Montaj sanitare și predare
Se montează obiectele sanitare, se verifică etanșeitățile și se predă lucrarea curată. Din acest moment intră în vigoare garanția de 2 ani pentru execuție.
Ce prelungește lucrarea
Intervalul de 6–8 zile presupune că nu apar surprize. Iată ce le produce cel mai des, în ordinea frecvenței cu care le întâlnim:
- Coloane de scurgere corodate (+3–5 zile). Dacă se înlocuiesc, este nevoie de oprirea apei pe verticală, de acordul asociației și de acces la vecinii de deasupra și de dedesubt. Placarea nu poate începe până când instalatorul nu termină.

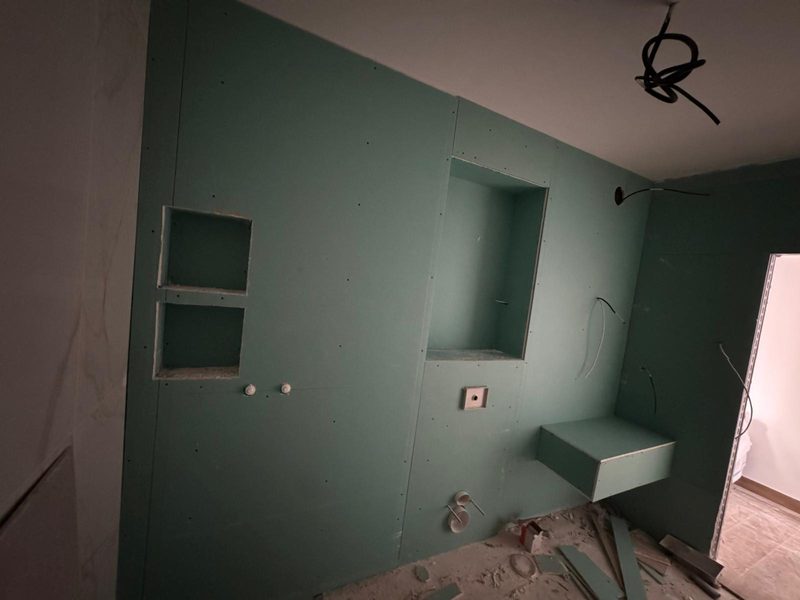

- Trasă de gips-carton pentru mascarea țevilor (+2 zile). Una pentru montajul structurii și al plăcii verzi, rezistente la umiditate, una pentru hidroizolarea ei. Placa obișnuită, nerezistentă la umiditate, se umflă în doi ani și faianța se desprinde în bucăți.
- Șapă friabilă descoperită la desfacere (+2–3 zile). Trebuie îndepărtată și refăcută, iar șapa nouă are propriul timp de întărire.
- Bitum sub pardoseala veche (+1–2 zile). Frecvent în blocurile din anii 1960–1980. Se răzuiește mecanic, apoi se aplică amorsă și șapă autonivelantă. Detalii în ghidul despre pregătirea suprafeței înainte de montaj.
- Materialul comandat greșit sau insuficient (+2–7 zile). Se comandă întotdeauna cu rezervă de 10% pentru tăieri. Dacă lipsesc doi metri pătrați la jumătatea lucrării, termenul depinde de stocul furnizorului, nu de noi.
Ce nu se poate grăbi, oricât ai plăti
Trei lucruri au timpi fizici, nu comerciali, iar niciun preț nu îi schimbă:
- Uscarea hidroizolației — minimum 24 de ore după ultimul strat, mai mult în încăperi reci sau cu umiditate ridicată a aerului.
- Priza adezivului înainte de rostuire — minimum 24 de ore. Rostuirea prematură deplasează plăcile abia fixate.
- Întărirea șapei noi — dacă a fost turnată, se așteaptă conform fișei tehnice a produsului, de regulă câteva zile pentru șapele rapide.
Un executant care promite o baie completă „în trei zile” a decis deja pe care dintre aceste etape o sare. De obicei este hidroizolația, pentru că este singura care nu se vede la predare.
Cât durează alte tipuri de lucrări
Pentru orientare, iată termenele pe care le comunicăm în ofertă pentru cele mai frecvente lucrări:
- Baie de bloc, 3,5–4,5 mp: 6–8 zile lucrătoare
- Baie mare sau de tip spa, 7–9 mp: 10–13 zile lucrătoare
- Bucătărie — pardoseală plus faianță deasupra blatului: 3–4 zile lucrătoare
- Hol și bucătărie, înlocuire gresie: 3–4 zile lucrătoare
- Apartament de 2 camere predat la gri: 12–16 zile lucrătoare
- Apartament de 3 camere predat la gri: 16–22 zile lucrătoare
- Parter de casă, 70–80 mp: 9–13 zile lucrătoare
- Terasă exterioară, 20–30 mp: 5–8 zile lucrătoare, doar la temperaturi peste 5°C
Cum se poate scurta, totuși, lucrarea
Există și situații în care termenul scade real, nu prin sărirea etapelor:
Montajul peste placarea existentă. Dacă gresia veche este bine lipită, fără plăci care sună a gol, și dacă înălțimea ușilor permite un plus de circa 1,5 cm, se poate monta direct peste ea, cu amorsă de aderență pentru suport neabsorbant. Dispare ziua de desfacere și dispare complet molozul — 3–4 zile câștigate.
Materialul pregătit înainte de începere. Dacă întreaga cantitate, cu rezervă, este deja în apartament în ziua 1, nu există nicio pauză de aprovizionare pe parcurs.
Deciziile luate din timp. Formatul plăcii, schema de pozare, culoarea chitului și poziția accesoriilor se stabilesc înainte de start. O schimbare de format la jumătatea lucrării înseamnă, practic, reînceperea trasajului.
Întrebări Frecvente
Nu, din ziua 1 până în ziua în care se remontează obiectele sanitare. Dacă locuința are o singură baie, recomandăm să planificați această perioadă din timp. Este și motivul pentru care preferăm să lucrăm zile consecutive, fără întreruperi.
Pentru că hidroizolația are nevoie de 24 de ore de uscare, iar adezivul de încă 24 de ore de priză înainte de rostuire. Sunt timpi fizici, nu comerciali. Un termen de trei zile înseamnă că una dintre aceste etape a fost eliminată — de regulă hidroizolația, singura care nu se vede la predare.
Nu executăm lucrări zgomotoase în weekend, din respect pentru vecini și pentru că majoritatea asociațiilor de proprietari o interzic. În plus, zilele de uscare nu se scurtează lucrând sâmbăta — ele curg oricum.
Vă anunțăm în ziua 1, cu costul și timpul suplimentar exprimate în cifre, și decideți dumneavoastră cum continuăm. Nu începem o etapă suplimentară fără acordul dumneavoastră și nu anunțăm depășiri la jumătatea lucrării.
Termenul se scrie în ofertă și îl respectăm, în condițiile constatate la evaluarea inițială. Dacă la desfacere apar elemente pe care nu aveam cum să le vedem — coloane corodate, șapă friabilă — comunicăm noul termen imediat, împreună cu motivul.
Pentru o baie de 4 mp cu 18–22 mp de perete, manopera completă se încadrează de regulă între 3.900 și 6.200 lei, fără materiale. Vedeți detalierea prețurilor pentru renovarea băii sau estimați cu calculatorul de preț.
Concluzie
O baie de bloc corect renovată înseamnă 6–8 zile lucrătoare, iar din acestea două sunt pur și simplu zile de așteptare tehnică. Nu este un termen negociabil, ci consecința felului în care se comportă materialele. Ce se poate negocia este momentul începerii, ordinea încăperilor și modul în care organizăm lucrarea ca să vă deranjeze cât mai puțin.
Dacă vreți un termen exact pentru situația dumneavoastră, cel mai rapid drum este o evaluare gratuită la fața locului: vedem ce se află sub placarea existentă și vă dăm în aceeași zi o ofertă scrisă, cu preț și cu calendar.
